En renovering af et hus fra 1900 kræver tre tidlige valg: en grundig tilstandsvurdering, en afklaring af husets bevaringsstatus og en prioriteret rækkefølge af arbejdet. Uden dem ender man let med halvfærdige løsninger, skjulte fejl og fugtskader.
Det er typisk sådan, man står som ny ejer: Huset har fine proportioner, gamle detaljer og en beliggenhed, man ikke vil give slip på. Samtidig trækker det fra vinduerne, kælderen lugter lidt, gulvet knirker, og man kan ikke se, om en revne i facaden er harmløs eller tegn på bevægelse.
Jeg hedder Kristian Krog og er direktør i KK Bygningsentreprise ApS. Når jeg rådgiver om renovering af hus fra 1900, starter jeg ikke med farver, køkkenfronter eller flotte gulve. Jeg starter med det, der beskytter huset: konstruktioner, tag, fugt, installationer og regler.
Hvad et hus fra 1900 kræver af dig som ejer
Et hus fra omkring 1900 skal behandles som et samlet byggesystem. Murværk, træværk, tag, gulve, varme og ventilation hænger sammen, og en ændring ét sted kan skabe problemer et andet sted. Det kræver en anden ejermentalitet end et nyere hus, hvor mange bygningsdele er projekteret som en samlet moderne løsning.
Danmark har en stor ældre boligmasse. Omkring 173.000 beboelseshuse er opført før 1900, svarende til cirka 12 % af bygningsmassen til helårs- og sommerbeboelse, og cirka 100.000 af disse ejendomme er fortsat registreret med traditionelle bygningsmaterialer. Samtidig er 38 % af alle beboelsesbygninger opført før 1940, omkring 540.000 bygninger. Det betyder, at renovering af ældre huse ikke er et særligt nicheprojekt, men en almindelig del af dansk byggeri, som beskrevet i Betænkningen om ældre bygninger og traditionelle materialer.
Du køber også husets historie
I praksis møder jeg ofte svækkede mørtelfuger, træbjælker med spor efter fugt og installationer, der er ændret flere gange uden en samlet plan. En pudset facade med en revne er ikke nødvendigvis akut farlig, men den er heller ikke bare kosmetik. Revnen kan hænge sammen med sætninger, frostpåvirkning eller en overliggende konstruktion, der arbejder.
Det samme gælder el. En gammel stikkontakt uden jordforbindelse er ikke bare et spørgsmål om stil. Elinstallationer skal vurderes af en autoriseret elektriker, og ældre ledninger med nedbrudt isolation kan udgøre en reel risiko.
Min grundregel: I et 1900-hus reparerer jeg først årsagen, derefter overfladen.
Ejeren skal acceptere, at huset sjældent bliver færdigt gennem en række uafhængige småprojekter. Et nyt køkken kan kræve ændringer i el og VVS. Nye tætte vinduer ændrer ventilationen. Efterisolering kan ændre fugtforholdene i murværket. Derfor opstår halvfærdige renoveringer ofte, når man begynder med det synlige og først bagefter opdager afhængighederne.
Tænk i kapitler, ikke i pynt
Jeg anbefaler, at man deler projektet op i kapitler med en fast rækkefølge. Første kapitel handler om dokumentation og skader. Næste handler om at stoppe vand og fugt. Derefter kommer energiforbedringer og installationer, og til sidst overfladerne.
Energipotentialet er ofte stort i ældre huse. For huse opført før 1930 er der ifølge Energistyrelsens analyse af energimærkningsdata i gennemsnit cirka 6 gange mere at spare på et hus fra 1890 end på et hus fra 1990. Det er en god grund til at energirenovere, men ikke en grund til at isolere ukritisk. Et tørt og byggeteknisk forstået hus kommer før en højere isoleringstykkelse.

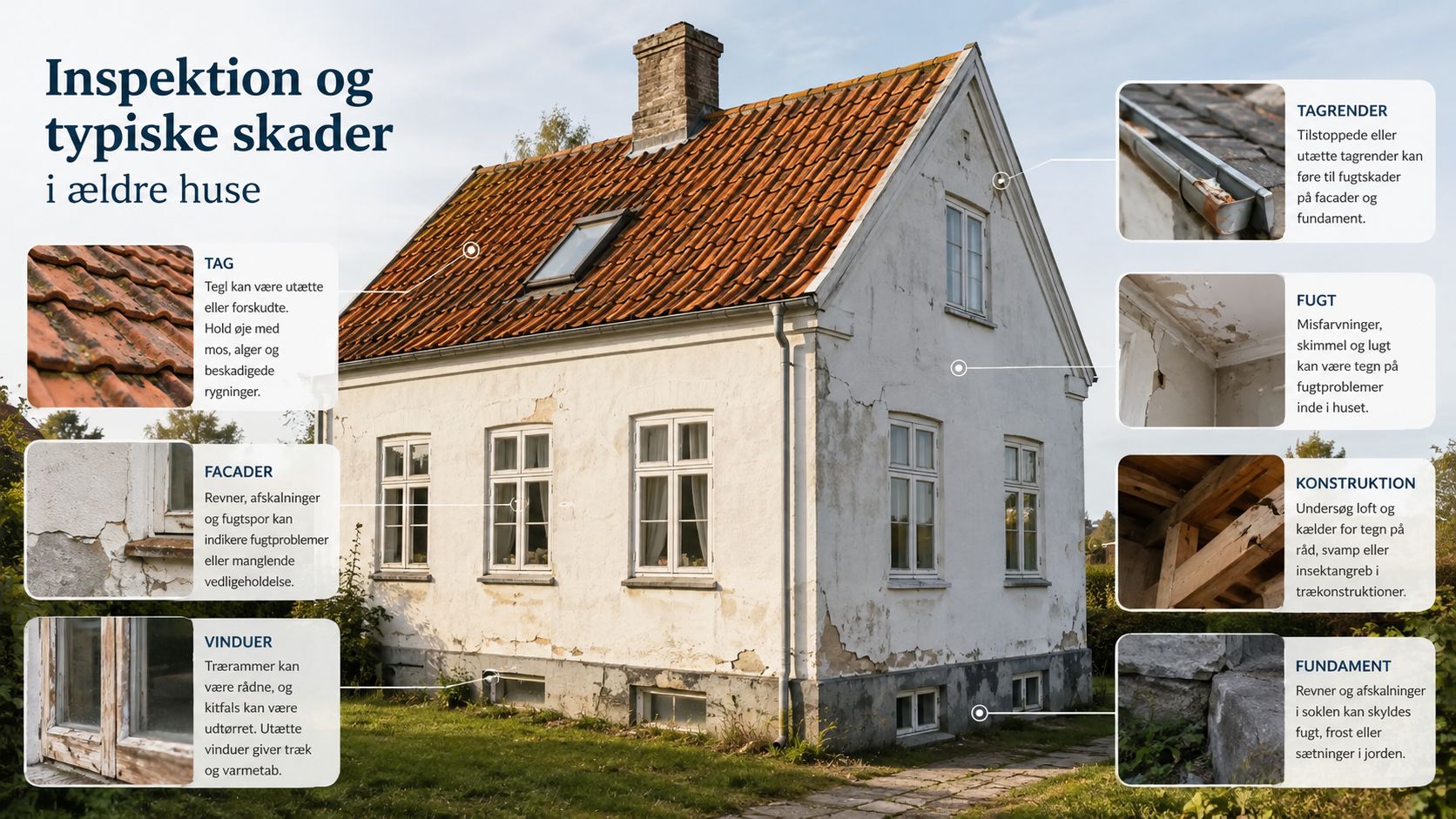

Inspektion og typiske skader i ældre huse
Den første egentlige beslutning bør være en systematisk tilstandsvurdering. Jeg vil se både på det, der er synligt, og på de steder, hvor problemerne typisk gemmer sig. En rapport med billeder og klare anbefalinger er langt mere værd end en mundtlig fornemmelse af, at huset “ser fint ud”.
Det skal undersøges før projektering
Taget skal gennemgås for knækkede eller porøse tegl, svigt i understrygningen og utætheder omkring skorstene, kviste og gennembrydninger. I tagrummet ser jeg efter mørkt træ, muglugt, kondens og mangelfuld ventilation. Et tørt tagrum fortæller ikke alt, men fugtspor viser ofte, hvor huset allerede har haft problemer.
Sokkel og kælderydervægge kræver en anden type opmærksomhed. Saltudfældninger, afskallet puds og fugtige områder kan pege på opstigende grundfugt eller vand, der trænger ind fra terræn. Før man beklæder eller maler kælderen, skal man finde ud af, hvor fugten kommer fra.
Træværk under køkkenvaske, omkring badeværelser og ved rørgennemføringer skal kontrolleres for råd. Etagedæk og gulve skal vurderes for svigt, ujævnheder og usædvanlig knirken. El-tavlen, kablerne og VVS-føringerne skal gennemgås af de relevante fagfolk, især hvis installationerne er gamle eller ændret i flere omgange.

Brug denne korte gennemgang
Som ejer kan du begynde med en enkel visuel kontrol, men du skal ikke bruge den som erstatning for en faglig vurdering:
- Murværk: Se efter revner over vinduer, løse fuger og områder, hvor stenene skaller.
- Kælder: Se efter saltudfældninger, afskallet maling og fugtige felter på ydervæggene.
- Gulve: Læg mærke til kraftig gulvknirk, bløde områder og etagedæk, der føles eftergivende.
- Vinduer: Undersøg fugtige pletter under vinduer og mørnet træ i bundstykker.
- Tagrum: Kig efter misfarvning, vådt træ og kondens på undersiden af tagfladen.
- Installationer: Få el-tavle, kabler og VVS vurderet af autoriserede fagfolk.
Revner og skævheder skal sættes i sammenhæng. På siden om sætningsskader i gamle huse gennemgår KK Bygningsentreprise ApS, hvorfor revnens placering, retning og udvikling betyder mere end dens størrelse alene.
En bygningssagkyndig eller en erfaren tømrer med fugtteknisk viden kan ofte opdage forhold, som en ejer overser. Bed om en skriftlig vurdering med billeder, registrerede observationer og en tydelig opdeling mellem akut vedligeholdelse, nødvendige undersøgelser og mulige forbedringer.
Bevaringsstatus og tilladelser du skal have på plads
Før du ændrer facade, vinduer eller tag, skal du vide, hvilken status huset har. Jeg har set projekter blive forsinket, fordi ejeren først efter bestilling af vinduer opdager, at huset er omfattet af en bevarende lokalplan.
Der er især tre situationer, du skal skelne mellem:
- Fredet bygning: Her er reglerne stramme, og Slots- og Kulturstyrelsen spiller en central rolle. Også indvendige ændringer kan kræve afklaring.
- Bevaringsværdig bygning: Kommunen regulerer typisk de udvendige ændringer gennem kommuneplan eller bevarende lokalplan.
- Almindelig ældre villa: Her er det primært BR18 og kommunens almindelige byggesagsregler, der gælder.
SAVE-systemet bruges til at registrere bevaringsværdige bygninger på en skala fra 1 til 9, hvor 1 er den højeste bevaringsværdi. Værdier fra 1 til 4 regnes ofte som de mest bevaringsværdige, fremgår det af vejledningen om bevaringsværdige bygninger.
Få kommunens svar på skrift
Udvendige ændringer på bevaringsværdige huse kræver som hovedregel kommunal tilladelse, mens almindelig vedligeholdelse ofte kan udføres uden en særskilt tilladelse, som forklaret i oversigten over regler for bevaringsværdige bygninger. Facade og tag er normalt de mest følsomme områder. Nye vinduer i synlige partier, en anden tagbeklædning eller ændret facadefarve kan derfor kræve kommunens samtykke.
| Status | Myndighed | Krav til facadeændringer | Tidshorisont for godkendelse |
|---|---|---|---|
| Fredet | Slots- og Kulturstyrelsen og relevante myndigheder | Stram vurdering af materialer, detaljer og metode | Afklares konkret før projektering |
| Bevaringsværdig | Kommunen | Typisk tilladelse ved synlige ændringer | Afhænger af kommune og projekt |
| Almindelig ældre villa | Kommunen efter BR18 | Almindelige byggesagskrav gælder | Afhænger af ændringens omfang |
Jeg anbefaler, at du kontakter kommunens tekniske forvaltning, før du bestiller materialer. Send billeder, adresse og en kort beskrivelse af ændringerne, og bed om et skriftligt svar på, hvad der kræver byggetilladelse, dispensation eller anden godkendelse. KK Bygningsentreprise ApS arbejder også med bevaringsværdige bygninger og de praktiske regler omkring renovering.
Prioriterede tiltag i den rigtige rækkefølge
Min anbefaling er enkel: 1) tag og regnvand, 2) fugt og fundament, 3) isolering, 4) installationer, 5) vinduer og døre, 6) indvendige overflader. Rækkefølgen kan justeres efter tilstanden, men man skal have en meget god grund til at fravige den.
Et hus med utæt tag eller fugt i soklen skal ikke først have nye gulve og nymalede vægge. De overflader bliver ødelagt igen, hvis vandet fortsætter ind. I et gammelt murstenshus kan fugten desuden bevæge sig gennem konstruktionen, og en forkert tæt eller isolerende løsning kan gøre den sværere at tørre ud.
Sådan fordeler jeg arbejdet
1. Tag, tagrender og nedløb. Reparer eller udskift det, der leder vandet ind i huset. Kontroller inddækninger, skotrender og samlinger. Regnvand skal væk fra facaden, før man begynder på indvendige forbedringer.
2. Fundament, sokkel og kælder. Find årsagen til fugten. Det kan være terræn, manglende afledning, utætte kældervægge eller opstigende fugt. Dræn, fugtsikring og andre løsninger skal vælges efter forholdene, ikke efter en standardpakke.
3. Isolering. Først når fugtteknikken er på plads, vurderer jeg hulmur, loft og gulv. For ældre huse med energimærke E-G anbefales isolering af mur ofte, tæt fulgt af tag eller loft, mens vinduer og døre også optræder hyppigt i energimærkerapporter fra perioden 2018-2022, som omtalt i analysen af anbefalede energiforbedringer.
4. El, VVS og varme. Installationerne skal koordineres med de vægge, lofter og gulve, der skal åbnes. Det er dyrt at lukke en konstruktion og bagefter opdage, at et rør eller kabel skulle have været ført anderledes.
5. Vinduer og døre. Bevar først, hvis rammer og karme kan reddes. Hvis hele vinduet eller døren udskiftes, skal BR18-kravene vurderes for den konkrete ombygning. En rude alene betragtes anderledes end hele vinduet eller døren, hvilket fremgår af Bygningsreglementets vejledning.
6. Gulve, lofter og maling. De kommer til sidst. Det er her, huset begynder at se færdigt ud, men det er ikke her, renoveringen bør begynde.

BR18 kræver, at man vurderer rentable energibesparelser ved blandt andet udskiftning af tagbeklædning og facaderenovering. Reglerne om energiforbedringer ved ombygning og renovering betyder derfor, at man skal tænke energiforbedringer ind, når klimaskærmen alligevel åbnes. Det betyder ikke, at alle løsninger skal gennemføres ukritisk. De skal være teknisk forsvarlige og passe til huset.
Realistisk budget for en 1900-villa
Et budget for renovering af hus fra 1900 skal indeholde både synlige arbejder og skjulte risici. Jeg bruger ikke et enkelt kvadratmeterbeløb som facit, fordi to huse med samme størrelse kan have helt forskellig tilstand, adgang, bevaringsstatus og installationshistorik.
Nedenstående skabelon er vejledende for danske projekter i perioden 2024-2026. Priserne skal verificeres med lokale håndværkere og med et konkret tilbud, før du træffer beslutning.
| Post | Prisinterval (kr.) | Risiko for ekstraomkostninger |
|---|---|---|
| Tagudskiftning | 180.000-320.000 | Høj ved råd, skader i konstruktion eller særlige materialekrav |
| Dræn og fugtsikring af kælder | 80.000-150.000 | Høj, fordi jordbund og adgang varierer |
| Hulmursisolering | 60.000-120.000 | Middel, især ved uegnede hulrum eller fugtproblemer |
| El-renovering | 80.000-140.000 | Middel til høj ved skjulte eller ulovlige installationer |
| VVS inklusive fjernvarmeunit | 70.000-130.000 | Middel, afhængigt af rørføring og adgang |
| Nye vinduer med forsatsløsning | 120.000-250.000 | Høj ved bevaringskrav og specialmål |
| Nyt badeværelse og køkken | 150.000-300.000 | Høj ved ændret planløsning og nye installationer |
Det budgettet ofte glemmer
De mest almindelige overskridelser kommer ikke fra den valgte maling. De kommer, når vi åbner konstruktionerne. Det kan være svamp, råd, beskadigede bærende bjælker, gammel isolering, der skal bortskaffes korrekt, eller asbest i rørbøjninger fra senere installationer.
Til de viste hovedposter vil jeg lægge en buffer på 15-20 % til uforudsete fund. Det er ikke en pulje til ekstra ønsker. Den skal beskytte projektet mod forhold, man først kan se, når gulve, vægge eller lofter er åbnet.
Et hus på 120 m² kan derfor ende med et begrænset projekt, hvor man tager tag, fugt og enkelte installationer først, eller et langt større projekt, hvis køkken, bad, el og vinduer også skal med. Et hus på 180 m² har typisk flere overflader, flere installationer og større tag- og gulvarealer, så samme postliste fylder mere. Jeg vil ikke sætte et kunstigt samlet tal på de to scenarier uden at kende huset. Brug i stedet intervallerne, få hvert fag prissat, og hold en særskilt reserve til skjulte forhold.
Samarbejde med entreprenør og faste kontaktpersoner
Et godt renoveringsforløb begynder, før første håndværker møder op. Jeg anbefaler, at du indhenter mindst tre tilbud og beder om referencer fra lignende 1900-huse. Et firma, der er dygtigt til nybyggeri, er ikke automatisk dygtigt til gamle mursten, traditionelle fuger og bevaringshensyn.
Når du sammenligner tilbud, skal du se på mere end bundlinjen. Undersøg, hvem der koordinerer fagene, hvordan ændringer prissættes, og hvad der sker, hvis man finder råd eller fugt undervejs. Et billigt tilbud uden tydelige forudsætninger kan blive dyrere end et grundigt tilbud med realistiske poster.
En fast struktur gør hverdagen lettere
Jeg foretrækker et fast byggemøde hver 14. dag, hvor vi gennemgår fremdrift, kommende beslutninger og afvigelser. Ændringer skal på en skriftlig aftaleseddel, også når de virker små. Det fjerner diskussioner om, hvad der blev sagt på byggepladsen.
Aftal også, hvem der har nøgle og adgang til huset. Det lyder praktisk, men det handler om ansvar, sikkerhed og respekt for hjemmet. Ejeren skal vide, hvem der kan lukke håndværkere ind, og hvem der kontaktes ved en skade.
Jeg mener, at boligejeren bør have tre faste kontaktpersoner:
- Byggelederen: Én person hos entreprenøren, som samler spørgsmål og følger op på fagene.
- Den rådgivende ingeniør: Relevant ved større ændringer i bærende vægge, bjælker, tag eller etagedæk.
- Den UVP-kyndige: En person med viden om udpegede værdier og bevaringshensyn, hvis huset har en sådan status.
Som bygherre skal du kræve en tidsplan med milepæle, dagbogsnotater ved afvigelser og fotodokumentation af skjulte konstruktioner, før de lukkes. Billeder af bjælker, rør, kabler, isolering og fugtsikring bliver værdifulde senere, både ved vedligeholdelse og ved et eventuelt salg.
Det dyreste hul i et projekt er ofte et hul mellem fagene. Hvis el, VVS og tømrer arbejder uden en fælles koordinator, kan ansvaret for en mangel ende hos dig.
En totalentreprenør kan samle ansvaret ét sted. En fagentreprise kan også fungere, men så skal du selv eller en rådgiver styre grænsefladerne. KK Bygningsentreprise ApS kan indgå som tømrer og koordinator i større renoveringer, men den samme model kan leveres af andre entreprenører. Det afgørende er, at ansvar, beslutninger og dokumentation er tydelige.
De tre vigtigste næste skridt
Jeg ville gøre følgende, hvis huset stod foran mig i morgen.
Først ville jeg bestille en uvildig tilstandsvurdering fra en bygningssagkyndig med erfaring i huse fra omkring 1900. Bed om billeder, fugtvurderinger og en klar markering af, hvad der skal løses nu, hvad der kan planlægges, og hvad der blot skal overvåges. Kontakt ikke håndværkere med en løs ønskeliste som eneste grundlag.
Dernæst ville jeg slå bevaringsstatus op i kommunens planregister. Afklar, om huset er fredet, bevaringsværdigt eller omfattet af en bevarende lokalplan, og spørg kommunen, om projektet kræver byggesag eller en § 14-tilladelse. Få svaret skriftligt, før du tegner en entreprise eller bestiller vinduer.
Til sidst ville jeg lave en prioriteret tiltagsliste med tag, fugtsikring og isolering som de første punkter. Bed to-tre faggrupper vurdere rækkefølgen hver for sig, og sammenlign deres begrundelser, ikke kun deres priser. Skriv et max-budget ned fra begyndelsen og afsæt den buffer, der passer til husets usikkerheder.
Et 1900-hus bliver sjældent færdigt i én omgang. Planlæg hellere projektet i flere etaper end at lukke økonomien med en urealistisk tidsplan. Start med den etape, der beskytter konstruktionen mod yderligere skader, og gem de pæne overflader til sidst.

Hos KK Bygningsentreprise ApS hjælper vi med at planlægge og udføre renovering af hus fra 1900, herunder tag, facade, vinduer, gulve og koordinering af de nødvendige fag. Besøg KK Bygningsentreprise ApS for at få en konkret, uforpligtende vurdering af dit hus og den rækkefølge, projektet bør gennemføres i.
