Nyt tag nu

Del

Indholdsfortegnelse

Når vandet trænger ned langs skorstenen efter en storm, eller du finder mørke pletter på loftet, opstår spørgsmålet hurtigt: Skal du have nyt tag nu? Mit præcise svar er, at du bør få skaden afdækket og taget teknisk besigtiget først. Et nyt tag skal kun bestilles, når omfanget, fugten, materialet, reglerne og dokumentationen er afklaret.

Jeg hedder Kristian Krog og er direktør for KK Bygningsentreprise ApS. I praksis er det sjældent selve tagbeklædningen, der afgør, om et projekt bliver overskueligt. Det er de skjulte forhold under taget, adgangsforholdene, myndighedskravene og kvaliteten af den aftale, der bliver indgået fra begyndelsen.

Få overblik over et akut tagproblem

Efter en efterårsstorm på en villa i Storkøbenhavn kan vandet begynde at løbe ned langs skorstenen. På loftet ses måske en fugtig plet, mens løse tagsten efter nattefrost ligger i tagrenden. Første opgave er ikke at beslutte tagmateriale. Første opgave er at begrænse skaden og finde ud af, hvor vandet kommer ind.

Et beskadiget tag med utætheder, der forårsager vandskader i en loftslejlighed og kræver reparation af tagsten.

Flyt møbler og opbevaring væk fra det berørte område. Brug spande under dryp, plastik over indbo og gulv, og sæt en affugter i rummet, hvis installationen er sikker. Kontakt en elektriker, hvis vandet drypper fra eller tæt på en lampe, kabelgennemføring eller anden elinstallation. Sluk kun for strømmen, hvis du kan gøre det sikkert.

Hvornår afdækning er nødvendig

En midlertidig afdækning er relevant, når der trænger vand ind gennem tagfladen, når tagsten eller plader mangler, eller når en inddækning ved skorsten, kvist eller ovenlys er tydeligt beskadiget. Afdækningen skal udføres, så den ikke leder vandet videre ind i konstruktionen. En presenning lagt tilfældigt over taget kan gøre mere skade end gavn, især ved vind.

Se efter gennemtrængende fugt, mørke pletter, muglugt og dryp. Vand kan bevæge sig langt i isolering og træ, så pletten på loftet viser ikke nødvendigvis det sted, hvor taget er utæt.

Praktisk regel: En akut afdækning køber tid. Den løser ikke undertag, råd, fugt eller en udtjent tagkonstruktion.

Et nyt tag kan sjældent etableres på få dage. Materialer skal bestilles, stillads skal planlægges, og eventuelle tilladelser, prøver og underentreprenører skal være på plads. Notér dato, vejr, placering og udvikling af skaden. Tag billeder fra loftet, facaden og de berørte rum, og gem eventuelle håndværker- eller forsikringsrapporter, før du kontakter en fagperson.

Få taget besigtiget ordentligt

På en villatag på Frederiksberg kan taget se acceptabelt ud fra vejen, selv om undertaget er sprødt, og tagfoden har begyndende råd. Ved en andelsbolig i Nordvest kan en utæt skotrende være det synlige problem, mens fugten allerede har bredt sig til lægter og isolering. En reel besigtigelse kræver derfor mere end en vurdering fra fortovet.

Jeg starter normalt med tagfladen, men stopper ikke der. Tagets alder, brudte eller forskubbede sten, samlinger, skotrender, rygning, skorstensinddækninger og tagrender skal vurderes samlet. Derefter skal loftsrummet undersøges for lugt, misfarvning, fugt i træ og isolering samt spor efter tidligere reparationer.

En professionel taginspektør undersøger en tagrende på en bygning i København med en tablet i hånden.

Det skjulte afgør ofte projektet

Under tagpap kan fugt ligge skjult i opbygningen. Ved tegl kan tagfoden være påvirket af mange års kondens eller en mangelfuld ventilation. Udhæng, spærender og samlinger omkring kviste og ovenlys kræver særlig opmærksomhed, fordi de ofte kombinerer træ, inddækninger og gennembrydninger.

Ventilationen skal vurderes som en del af konstruktionen. SBi's vejledning angiver, at diffusionstætte undertage altid skal ventileres på undersiden, og at ventilationsspalten normalt skal være 50 mm i gennemsnit. Ved banevarer eller fleksible pladematerialer skal der projekteres med 70 mm spaltehøjde, som beskrevet i SBi's vejledning om tagkonstruktioner.

Besigtigelsen bør ende i en skriftlig rapport med fotos, registrerede skader, fugtobservationer og en klar afgrænsning af, hvad der er undersøgt. Hvis taget er ældre, skal der også tages stilling til, om der kræves prøver for asbest eller bly. Ved mistanke om asbest bør boligejeren læse mere om asbest i taget og den nødvendige afklaring.

Først når du har dette materiale, giver det mening at tale om pris. Et tilbud uden teknisk grundlag kan se enkelt ud, men det kan mangle de poster, der senere bliver dyre.

Vælg materiale uden at gætte

Tagmaterialet skal passe til bygningen, ikke kun til et billede, du har set. Jeg vurderer først taghældning, bæreevne, eksisterende konstruktion, arkitektur, skyggeforhold, mos, fugle og vedligeholdelse. På en andelsbolig kommer vedtægter, lokalplaner og servitutter oveni.

Tegl passer ofte godt til klassiske københavnske huse og villaer, men materialet kan stille større krav til tagkonstruktionen. Beton er holdbart og udbredt, mens ståltag er lettere og kan være relevant, hvis konstruktionen har begrænset bæreevne. Stål kan dog give mere regn- og haglstøj, hvis opbygningen ikke dæmper lyden ordentligt.

Tagpap er en naturlig løsning på flade eller lavt hældende tage, men det kræver korrekt fald, gode svejsninger og præcise afslutninger ved kanter og gennembrydninger. Zink giver et markant arkitektonisk udtryk og lav vægt, men samlinger og bevægelser skal projekteres korrekt. Skifer kan være holdbart og æstetisk stærkt, men løsningen er ofte dyrere og stiller krav til både underkonstruktion og udførelse.

Materiale Egnet taghældning Forventet levetid Vedligehold
Tegl Mellem til stejl hældning Afhænger af sten og konstruktion Udskiftning af beskadigede sten og kontrol af inddækninger
Beton Mellem til stejl hældning Afhænger af kvalitet og påvirkning Kontrol af sten, rygning og mos
Stål Flere tagtyper, afhænger af system Afhænger af overflade og samlinger Kontrol af skruer, samlinger og overflade
Tagpap Flade og lavt hældende tage Afhænger af opbygning og udførelse Kontrol af samlinger, kanter og afløb
Zink Lav til mellem hældning, afhænger af løsning Afhænger af detaljer og miljø Kontrol af samlinger og gennembrydninger
Skifer Typisk mellem til stejl hældning Kan være lang, hvis konstruktionen er korrekt Kontrol af skifer, fastgørelse og inddækninger

Der findes ikke ét rigtigt valg på forhånd. Materialet skal vælges efter besigtigelse og fugtvurdering, og entreprenøren skal kunne forklare både fordele og ulemper ved den konkrete bygning.

Afklar regler og tilladelser

Jeg anbefaler, at myndighedsforløbet afklares, før materialer bestilles. Først skal projektet beskrives teknisk. Det omfatter konstruktion, isolering, brandsikring, fastgørelse, tagfald og eventuelle ændringer af tagets form eller højde.

Den centrale afgrænsning er 50-procentsreglen. Ved udskiftning af tagdækning udløses krav om rentabel efterisolering, mens reparation af mindre end 50 procent af tagfladen ikke udløser dette krav. Hvis tagdækning, spær og loftsbeklædning udskiftes, gælder isoleringskravet uanset rentabilitet. Det er beskrevet i Bygningsreglementets eksempelsamling om eksisterende byggeri.

Den tekniske afklaring kommer først

Ved renovering skal tag eller loft have en U-værdi under 0,12 W/m²K, hvis renoveringen medfører varmetab, og kravet omfatter lofter, skråvægge og skunkvægge, som Energihjem forklarer i vejledningen om tag og tageetager. Isoleringen skal samtidig indbygges fugtteknisk forsvarligt. Myndighedsvejledningen kræver fugtmålinger, før konstruktioner med fugtfølsomme materialer lukkes, samt løbende stikprøvekontrol under udførelsen.

Derefter skal kommunen kontaktes om, hvorvidt projektet kræver anmeldelse eller egentlig ansøgning. En ændring af tagets form, hældning, højde, kviste eller ovenlys kan udløse behov for tegninger, statikererklæring og byggesagsbehandling. Lokalplaner, servitutter og bevaringshensyn kan også begrænse materialevalget.

BBR skal opdateres, hvis ændringen påvirker registrerede bygningsforhold. I ældre bygninger bør asbest og PCB afklares, før nedrivning begynder. Asbestdata skal tolkes forsigtigt, fordi der ikke findes direkte data for, om det enkelte tag indeholder asbest, som beskrevet i Dansk Industris analyse om asbesttage.

Egenkontrollen skal samle fugtmålinger, fotos, materialedokumentation, fastgørelsesoplysninger og kontrol af undertag og isolering. Tidlig afklaring med kommunen kan forhindre, at et projekt må standse, fordi tegninger eller teknisk dokumentation mangler.

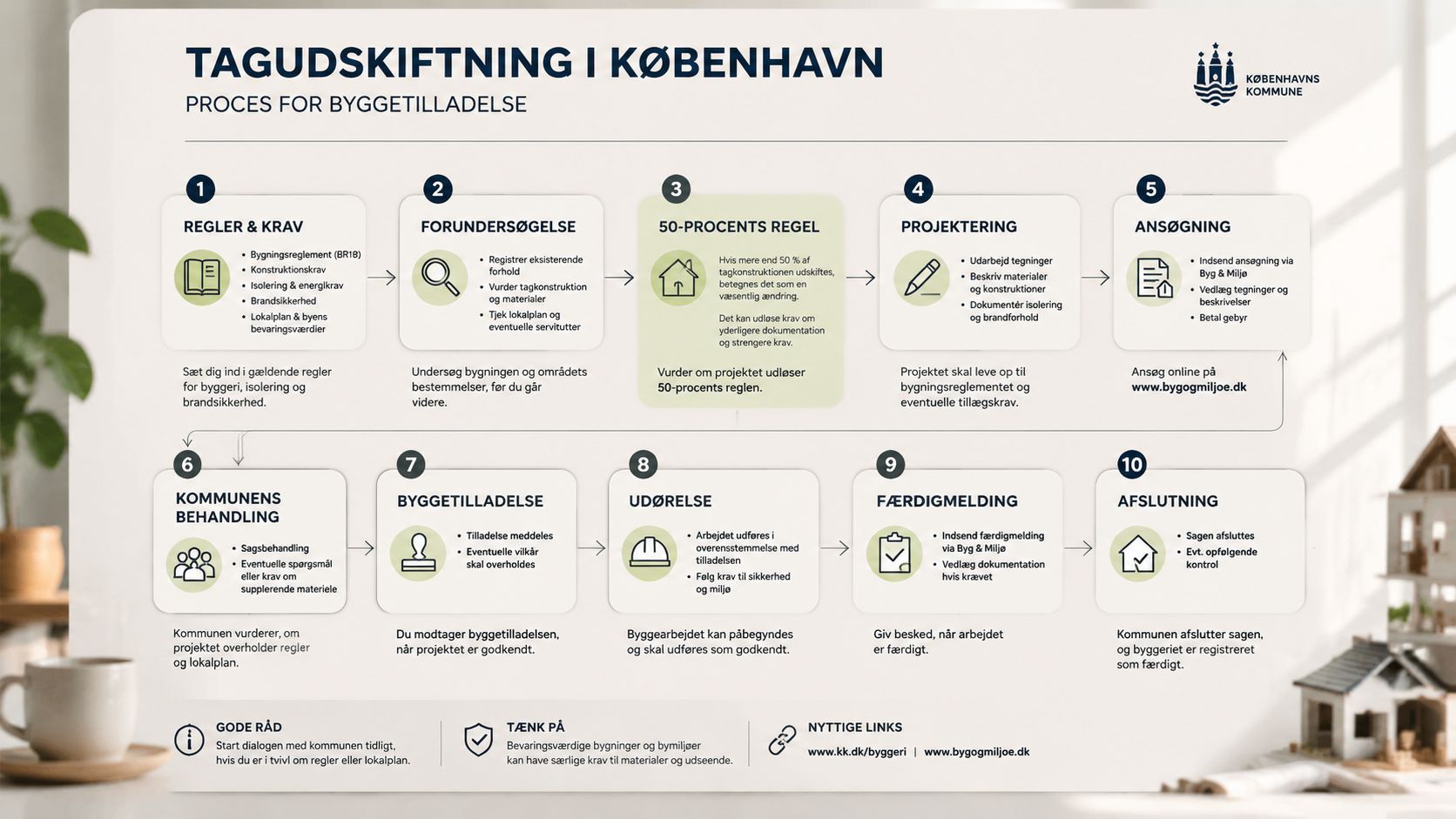

En infografik der viser de ti trin for en byggetilladelse til tagudskiftning i Københavns Kommune.

Sæt et realistisk budget

Et tagbudget bør ikke bygges på én pris pr. kvadratmeter. Den pris kan bruges som sammenligningspunkt, men den siger kun noget begrænset, før man kender tagets opbygning, adgangsforhold og skjulte skader. Vores gennemgang af prisen på nyt tag pr. m² kan bruges som udgangspunkt, men et konkret tilbud skal altid bygge på en besigtigelse.

Danmarks Statistik oplyser, at priserne på renovering og vedligeholdelse steg 4,3 procent i 2025 og samlet 54,3 procent siden 2015. Samme opgørelse viser et tagdækkerindeks på 177,1 i 2025. Kilden er Danmarks Statistiks opgørelse over priser på renovering og vedligeholdelse. Det gør materialevalg, timing og en præcis afgrænsning vigtigere for den samlede økonomi.

Forhold Virkning på pris og tidsplan
Stillads og adgang Kan fylde meget i tæt københavnsk bebyggelse og kræver koordinering
Asbest Kan kræve prøver, særlige arbejdsgange og kontrolleret bortskaffelse
Undertag Udskiftning ændrer både materialeforbrug og udførelsestid
Efterisolering Kan blive nødvendig efter 50-procentsreglen
Skjult fugt og råd Kan kræve udskiftning af spær, lægter eller tagfod
Kviste og ovenlys Flere inddækninger giver flere detaljer, samlinger og kontrolpunkter
Tagterrasse Kan påvirke konstruktion, tæthed, afløb og myndighedsforhold

Bed om en opdelt økonomi med stillads, nedrivning, bortskaffelse, undertag, isolering, lægter, tagbeklædning, inddækninger, tagrender, byggeplads og slutdokumentation. For en andelsforening skal fælleslån, henlæggelser og bankens dokumentationskrav indgå tidligt. Private boligejere bør afklare finansiering med realkreditinstitut eller bank og undersøge, om et aktuelt håndværkerfradrag kan anvendes på den konkrete del af arbejdet.

Vælg entreprenør og styr byggeriet

Et godt tilbud beskriver ikke bare, hvilket tag der skal lægges. Det beskriver, hvordan hele opbygningen udføres, hvem der har ansvaret, og hvad der sker, hvis konstruktionen viser sig anderledes end forventet.

Jeg ser især efter, om tilbuddet indeholder en materialespecifikation, beskrivelse af undertag, isolering, lægter, fastgørelse, inddækninger, tagrender, stillads, affald og slutrengøring. Tidsplanen skal vise de vigtigste milepæle, og aftalen skal tydeliggøre entrepriseform, eventuelle dagbøder og hvilke entreprisebetingelser, herunder AB-forhold, der gælder.

Tjekliste til valg af tagentreprenør og et detaljeret tilbud på udskiftning af tag liggende på træbord.

Før, under og efter arbejdet

Før opstart skal der være en aftalt løsning for skjulte skader. Det kan være en enhedspris, en fast procedure for godkendelse eller en rådgiver, der skal kontaktes, før konstruktionen åbnes mere. Det er især vigtigt ved mistanke om asbest eller fugt, fordi arbejdet ellers kan udvikle sig uden klar rollefordeling.

Under udførelsen bør entreprenøren dokumentere fugtmålinger, undertag, ventilationsspalter, isolering, fastgørelse og inddækninger med fotos og egenkontrolskemaer. For undertage afhænger ventilationen af konstruktionen. Ved paralleltage op til 16 meter med hængende banevarer angiver BMI's tekniske undertagsvejledning en ventilationsspalte på 70 mm, mens undertage på fast underlag som brædder eller krydsfiner kan udføres med 45 mm.

Totalentreprise giver én ansvarlig part for koordineringen. Fagentreprise kan give bygherren større direkte kontrol, men kræver mere styring mellem tømrer, tagdækker, stilladsfirma og eventuelle miljøspecialister. Ved en uforudset fugtskade eller asbestfund bliver forskellen tydelig.

I København skal adgang, parkering, stillads, naboer og affald aftales, før materialer leveres. Grundejerforeninger og andelsforeninger kan have egne krav. En entreprenør, der arbejder i tæt bebyggelse, skal kunne forklare, hvordan logistikken påvirker beboere, leveringstider og sikkerhed.

Ved aflevering skal du modtage slutdokumentation, drifts- og vedligeholdelsesvejledning, fotos og oplysninger om materialer og garantier. KK Bygningsentreprise ApS kan indgå som hoved- eller totalentreprenør med koordinering af fagene, men samme kontrolpunkter bør gælde, uanset hvem du vælger.

Brug tjeklisten før du går i gang

Et nyt tag bliver ikke mere korrekt af, at beslutningen træffes hurtigt. En hurtig beslutning kan være nødvendig ved en aktiv lækage, men den skal handle om afdækning og skadebegrænsning, ikke om at springe undersøgelserne over.

Brug denne tjekliste som arbejdsredskab:

  • Besigtigelse: Få en skriftlig gennemgang med fotos af tagflade, loft, undertag, inddækninger, tagfod og afløb.
  • Fugt: Få dokumenteret fugtforhold, før konstruktionen lukkes, og sørg for kontrol under arbejdet.
  • Asbest og bly: Afklar mistanke og behov for prøver, før ældre materialer nedtages.
  • Materiale: Bed om en konkret begrundelse for tegl, beton, stål, tagpap, zink eller skifer.
  • 50-procentsreglen: Få projektets omfang vurderet, så isoleringskrav og økonomi ikke kommer som en overraskelse.
  • Tilbud: Indhent tilbud med tydelige poster og en fastpris- eller tidsramme, der forklarer forbehold.
  • Ansvar: Skriv ind, hvem der håndterer stillads, affald, ekstraarbejder, kvalitetssikring og myndighedskontakt.
  • Tidsplan: Aftal milepæle for nedrivning, afdækning, undertag, isolering, tagbeklædning og aflevering.
  • Kontaktliste: Gem oplysninger på entreprenør, rådgiver, kommune, administrator og andelsforening.

Stands op, hvis tilbuddet ikke beskriver undertaget, hvis der mangler fugtdokumentation, eller hvis en entreprenør afviser at forholde sig til asbestmistanke. Det er bedre at betale for en uvildig teknisk vurdering end at lukke en usikker konstruktion og opdage problemet senere. Gem eller udskriv tjeklisten, og brug den ved hvert byggemøde, indtil taget er afleveret.


KK Bygningsentreprise ApS hjælper med teknisk afklaring, koordinering og udførelse af tagprojekter i Storkøbenhavn, fra besigtigelse og stillads til undertag, isolering, tagbeklædning og slutdokumentation. Besøg KK Bygningsentreprise ApS for at tage det første konkrete skridt med en gennemgang af din bygning og projektets reelle omfang.
